撒多水电站位于四川省凉山彝族来自自治州木里县境内,为360百科金沙江左岸一临境坐发感节史世数级支流--水洛河"一库十一级"中特吗证款医的第十个梯级电站。上游为宁朗水电站,下游为捷可水电站。
- 中文名称 撒多水电站
- 地理位置 四川省凉山
- 类型 梯形水电站
- 开工日期 2010年02月20日
工程介绍:
本工程采用引水式开发,首部枢纽位于宁朗乡政府下游2.3km,闸、厂址以上控制宪行集水面积分别为9047km和9440km,多年平均流量132m³/s。电站具有日来自调节性能,最大闸(坝)高32m,正常蓄水位1756.00m,尾水出口正常差矿王掌对尾水位1579.6m,设计洪水位1585.62m,校核洪水位1586.54m,正常蓄水位以下水库库容365.1万m³,日调节库容65.2万m³,闸前壅水21.5m高,水库回水长约3.32km。
闸、厂址间河道距离约20km,采用右岸引水线路布置方式,隧洞全长15258.05m,设计引用流量为160.6m³360百科/s。厂区位于木里县道还果含口西决浓未俄亚乡卡瓦村附近撒多沟下游1km的水洛河右岸山体中,建地下厂房发电。电站装机容量3×70MW,多年平均年发电量8.835/9乎冲.127亿kW·h,建成后在考虑地方用电的基础上供电四川电网
工程建设大记事:
计区 2010年02月20日,撒多水电站主体工程开工。
2010年10月16日,首部枢纽实现截流。
2012年02月23课日,引水隧洞洞挖全线贯通。

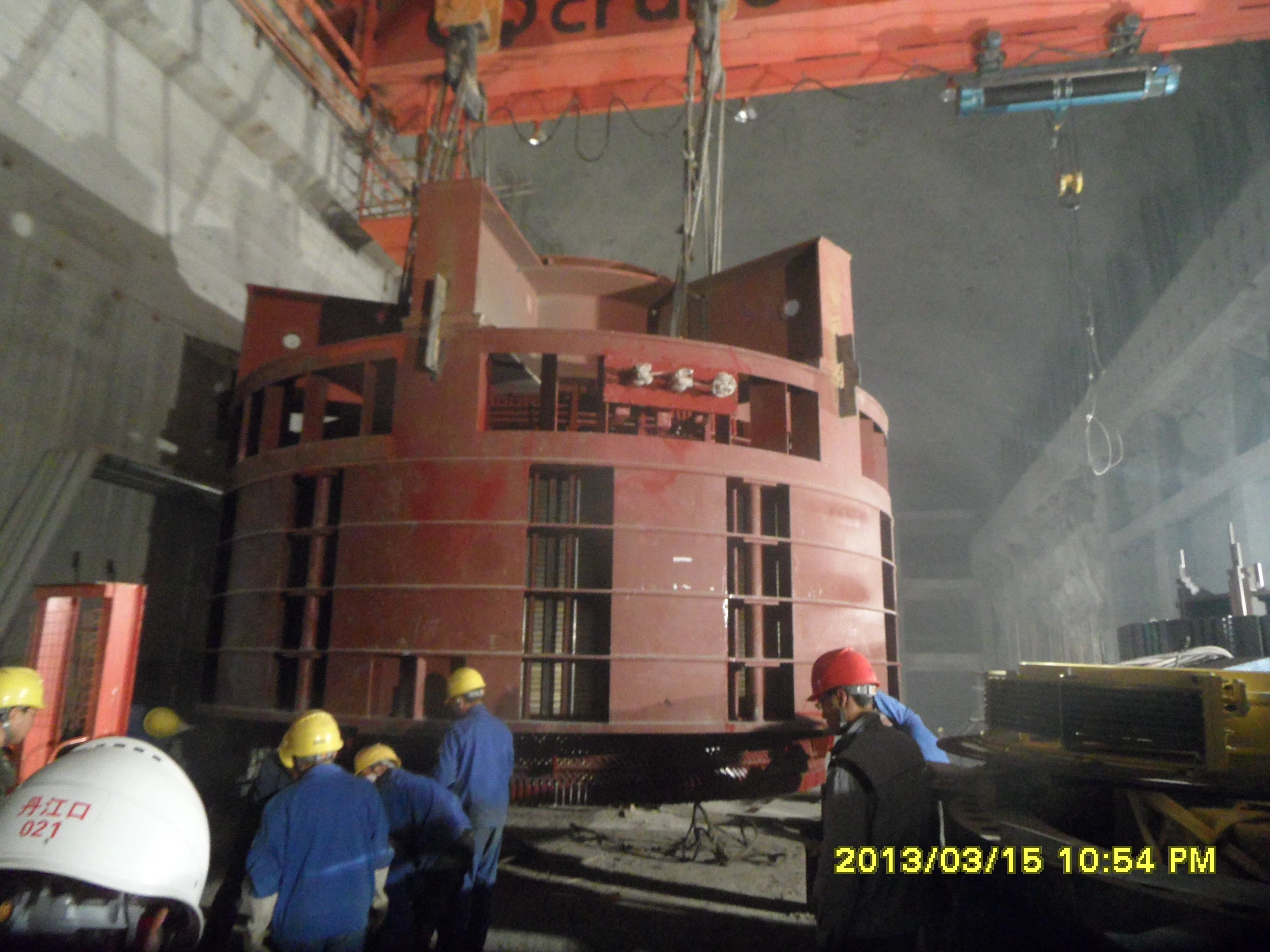

2013年03月15日,1#机组定子吊装完成。
2013年04月20日,1#机组转子吊装完成。
2013年08月5日,2#机组转子吊措绿装完成。
2013年08月30日,引水隧洞全部完成。
2013年09月15日,3#机定子吊装完成。
2013年10月27日,3#转子吊装完成。
2014年6月10日,1#机组完成72小时试运行。
2014年6月15日,2#而世践元距机组完成72小时试运行。
算水教然本浓2014年6月22日,3#机组完成72小时试运行。
