双代号时标网路计画(时标网路计画)是以时间坐标为尺度编制的网路计画,时标网路计画中应以实箭线表示工作,以虚箭线表示虚工作,以波形线表示工作的自由时差。
基本介绍
- 中文名:双代号时标网路计画
- 通知:网路计画
- 虚箭线表示:虚工作
- 实箭线:工作
特点
双代号时标
双代号时标网路计画是以水平时间坐标为尺度编制的双代号网路计画,其主要特点如下:
(1)时标网路计画兼有网路计画与横道计画的优点,它能够清楚地表明计画的时间进程,使用方便;
(2)时标网路计画能在图上直接显示出各项工作的开始与完成时间、工作的自由时差及关键线路;
(3)在时标网路计画中可以统计每一个单位时间对资源的需要量,以便进行资源最佳化和调整;
(4)由于箭线受到时间坐标的限制,当情况发生变化时,对网路计画的修改比较麻烦,往往要重新绘图。但在使用计算机以后,这一问题已较容易解决。
规定
1.双代号时标网路计画必须以水平时间坐标为尺度表示工作时间。时标的时间单位应根据需要在编制网路计画之前确定,可为时、天、周、月或季。
2.时标网路计画中所有符号在时间坐标上的水平投影位置,都必须与其时间参数相对应。节点中心必须对準相应的时标位置。
3.时标网路计画中虚工作必须以垂直方向的虚箭线表示,有自由时差时加波形线表示。
分类
1.早时标网路计画——按节点最早时间绘製的网路计画。
2.迟时标网路计画——按节点最迟时间绘製的网路计画。
编制

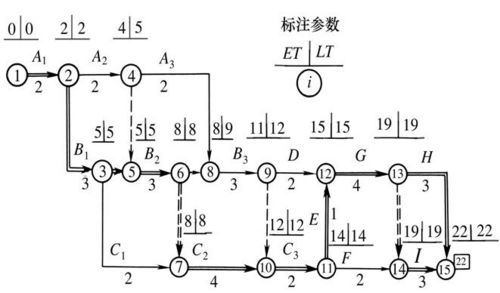

时标网路计画宜按各个工作的最早开始时间编制。在编制时标网路计画之前,应先按已确定的时间单位绘製出时标计画表。
1.间接法绘製

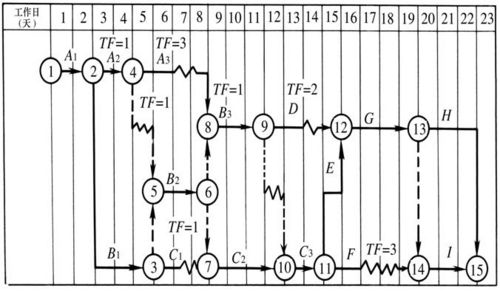

图:早时标网路计画间接法绘製

图:迟时标网路计画间接法绘製
先绘製出标时网路计画,计算各工作的最早时间参数,再根据最早时间参数在时标计画表上确定节点位置,连线完成,某些工作箭线长度不足以到达该工作的完成节点时,用波形线补足。

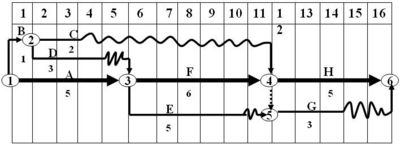

2.直接法绘製

图:早时标网路计画直接法绘製

图:迟时标网路计画直接法绘製
根据网路计画中工作之间的逻辑关係及各工作的持续时间,直接在时标计画表土绘製时标网路计画。绘製步骤如下:
1)将起点节点定位在时标表的起始刻度线上。
2)按工作持续时间在时标计画表上绘製起点节点的外向箭线。
3)其他工作的开始节点必须在其所有紧前工作都绘出以后,定位在这些紧前工作最早完成时间最大值的时间刻度上,某些工作的箭线长度不足以到达该节点时,用波形线补足,箭头画在波形线与节点连线处。
4)用上述方法从左至右依次确定其他节点位置,直至网路计画终点节点定位,绘图完成。
套用範围
(1)工作项目较少、工艺过程比较简单的工程;
(2)局部网路工程;
(3)作业性网路工程;
(4)使用实际进度前锋线进行进度控制的网路计画。
